在電動旋轉門(自動旋轉門)從工廠生產制造完畢后,并不是當時就會入場安裝,這時需要與客戶溝通安裝計劃后,根據計劃安排分步進行安裝。那么你知道標準的電動旋轉門(自動旋轉門)安裝計劃都有哪些內容嗎?本文門道佰分佰將給予介紹,跟隨專門維修安裝電動旋轉門(自動旋轉門)一起來看看吧!
電動旋轉門(自動旋轉門)工程安裝程序、施工計劃安排
1、安裝前五日在接到客戶安裝設備的書面通知后,我司門道佰分佰將在一日內派人考察工地情況確認是否具備安裝條件,若現場安裝條件不符,則及時與客戶聯系,直至問題解決。具體檢測的安裝條件包括:門洞預留尺寸是否夠、地面水平度、地面承重標準是否達標等。

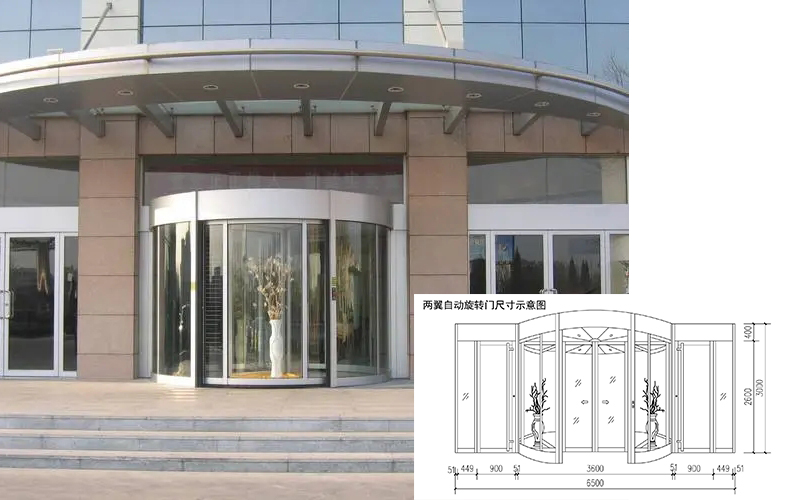

(以上尺寸僅供參考)
2、安裝前二日準備運貨車輛,配備安裝人員并辦理相應的入場手續。
3、將生產好的電動旋轉門(自動旋轉門)設備運到現場進行保存。
4、安裝步驟

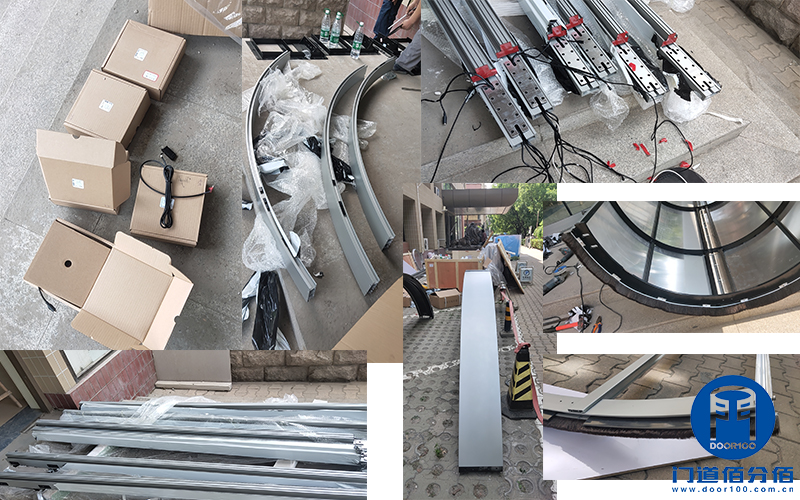

頭一天測量地面水平度,劃線,鉆地腳孔,開箱檢查電動旋轉門(自動旋轉門)設備是否齊全,設備有無損壞。
次日裝立柱,門體下座,華蓋外圈裝大梁。調整內外圈圓度,電器布線。
三天安裝門體玻璃,安裝展箱玻璃(無展箱電動旋轉門無此項),安裝密封膠條及打密封膠,電器布線。安裝旋轉體,電動兩翼旋轉門還要安裝中間自動平滑門門體。電器布線。
四天各感應器調整,各停門位調整,整體聯動,試運行。試運行8H以上,各部位檢查調整。驗收。
在整個電動旋轉門(自動旋轉門)安裝過程中客戶需配合提供—220V,10A電源一個
注意:
1、電動旋轉門(自動旋轉門)安裝需由專人進行安裝。
2、如對電動旋轉門(自動旋轉門)進行改動也應通知廠家,以免電動旋轉門(自動旋轉門)無法使用或造成其它損壞。
3、免費保養期也就是質保期是安裝完畢后進入也就是自驗收合格書簽字之日起。
門道佰分佰可提供各類型的電動旋轉門(自動旋轉門)安裝、拆裝和以舊換新定制服務,門道佰分佰的此項定制服務根據現場勘測結合客戶需求,制定安裝、拆裝電動旋轉門(自動旋轉門)服務方案,比如因門洞有柱,門道佰分佰就可提供環柱電動旋轉門(自動旋轉門)。技術服務團隊,品質施工保證。官方咨詢熱線:400-6298-400。且門道佰分佰還可提供電動旋轉門維保服務。
